近日,川南發電公司2號機組D修工作正式啟動,脫硝催化劑更換、引風機故障檢修、制粉系統防磨檢修等各項工作正緊鑼密鼓、有條不紊地開展。
受新冠肺炎疫情影響和省調7—8月迎峰度夏保電工作要求,公司2號機組D修工作從9月份調整到6月份,工期為30天。后經過與省電力調度中心溝通、協調,公司2號機組檢修工期確定為6月4日至6月23日,被壓縮至20天。
此次2號機組檢修工作主要包含脫硝第二層催化劑更換、引風機故障檢修、受熱面檢查檢修、引風機入口煙道挖補、出口混凝土煙道堵板更換、空預器損壞蓄熱元件更換、電除塵缺陷處理、制粉系統防磨檢修、吸收塔清堵、清淤等項目。部分檢修、技改項目工期非常緊張,且任務繁重。公司檢修指揮部在嚴格現場安全監管的前提下,狠抓檢修進度控制、提前落實物資計劃、主動協調外委單位人員進場、認真做好檢修組織協調、狠抓檢修重難點攻關,突出解決引風機葉片、機封腐蝕問題,優化脫硝催化劑更換工序安排等,將檢修工作內容細化到每一天,確保檢修工作保質保量按期完工。

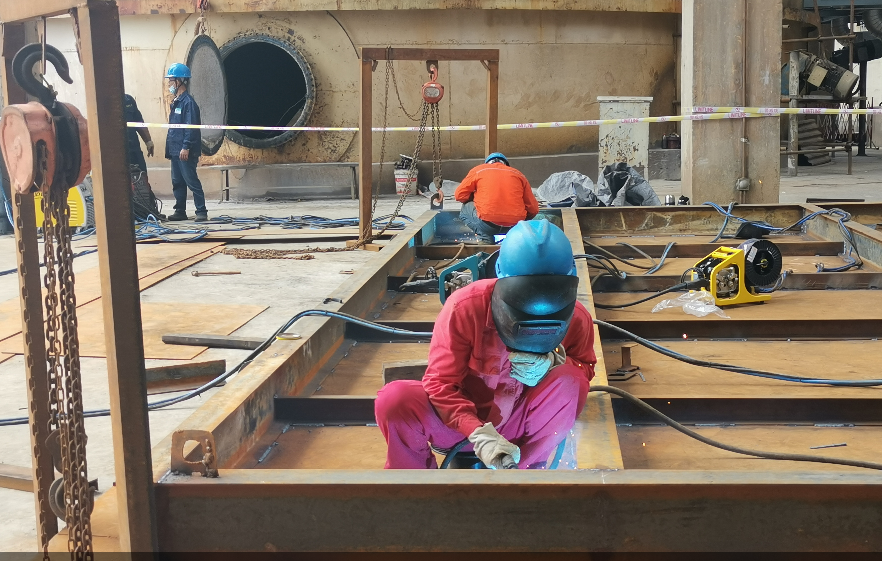

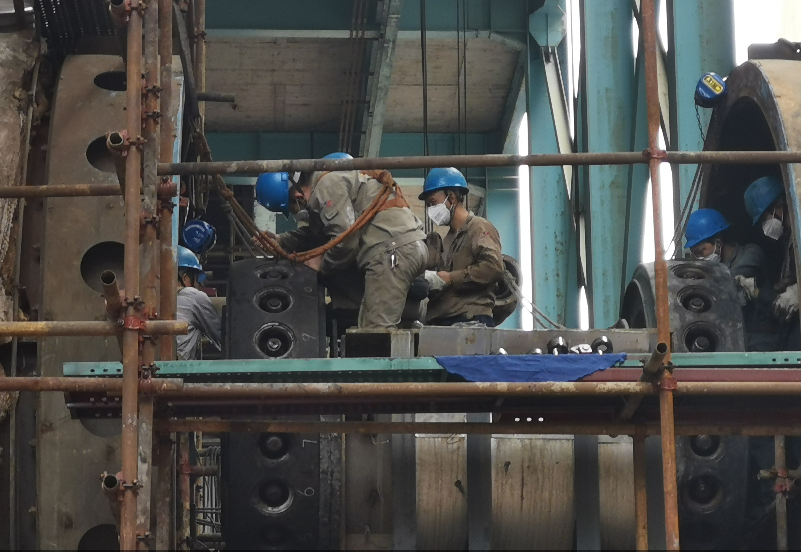

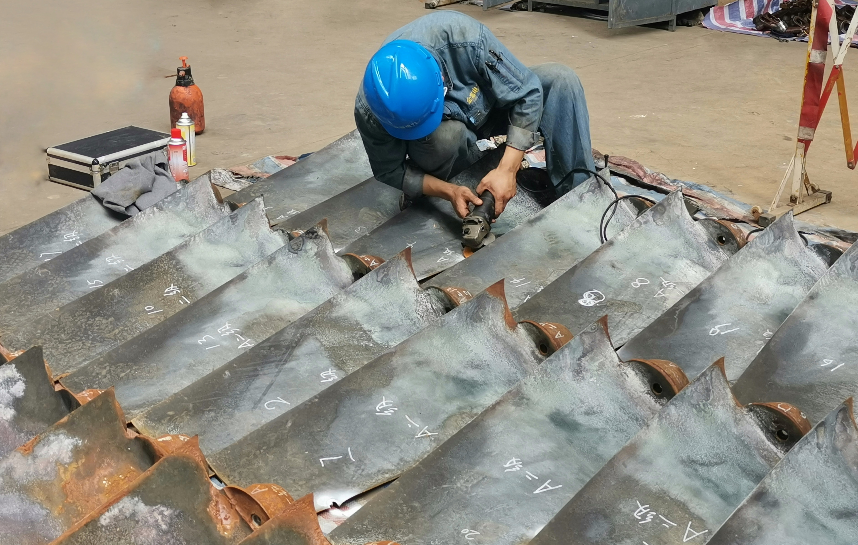

截至6月11日,川南發電公司2號機組檢修工作已完成引風機解體檢查、脫硝第二層催化劑吊出、爐內沖灰、搭架、磨煤機絞龍片更換、吸收塔檢查等內容。檢修現場一片繁忙景象,各項工作按計劃安全高效有序地開展。
