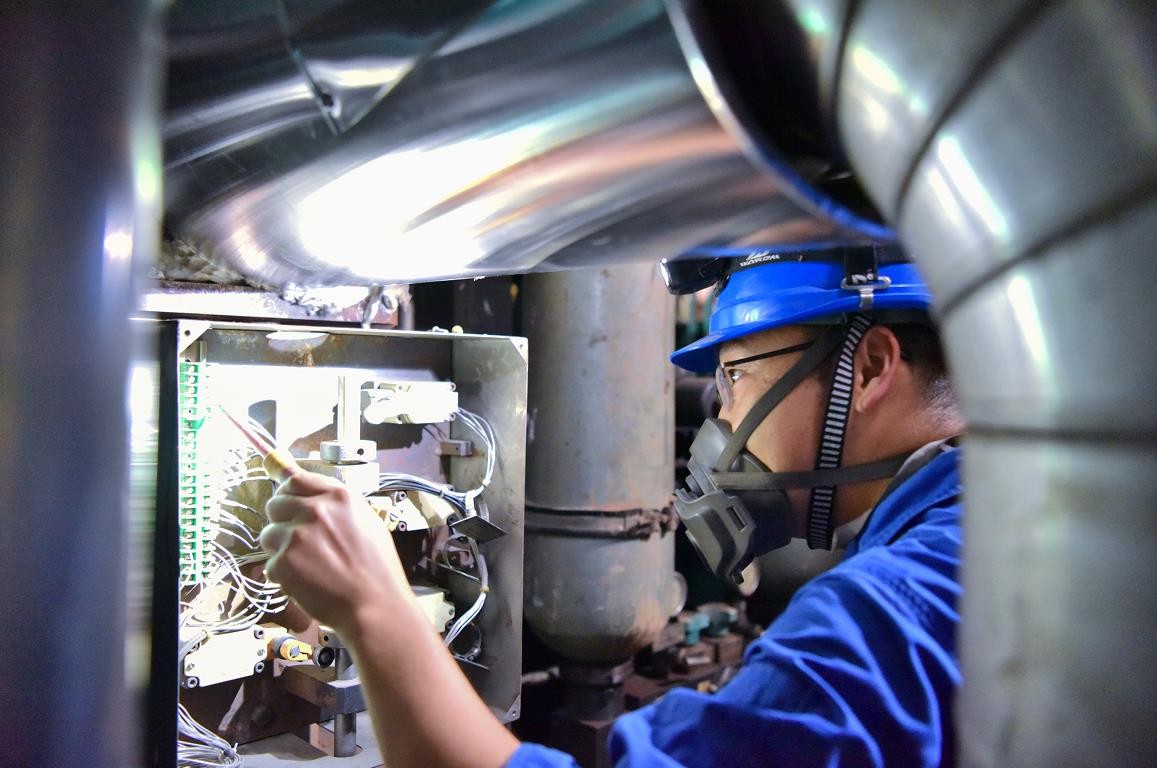

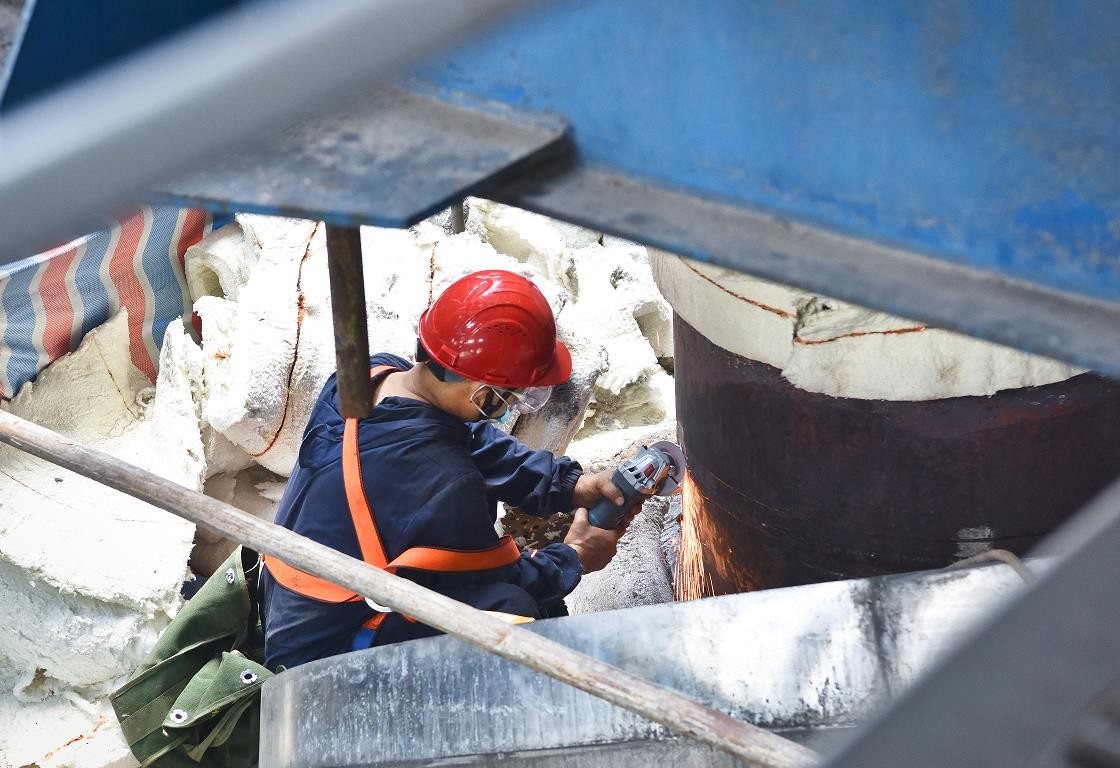

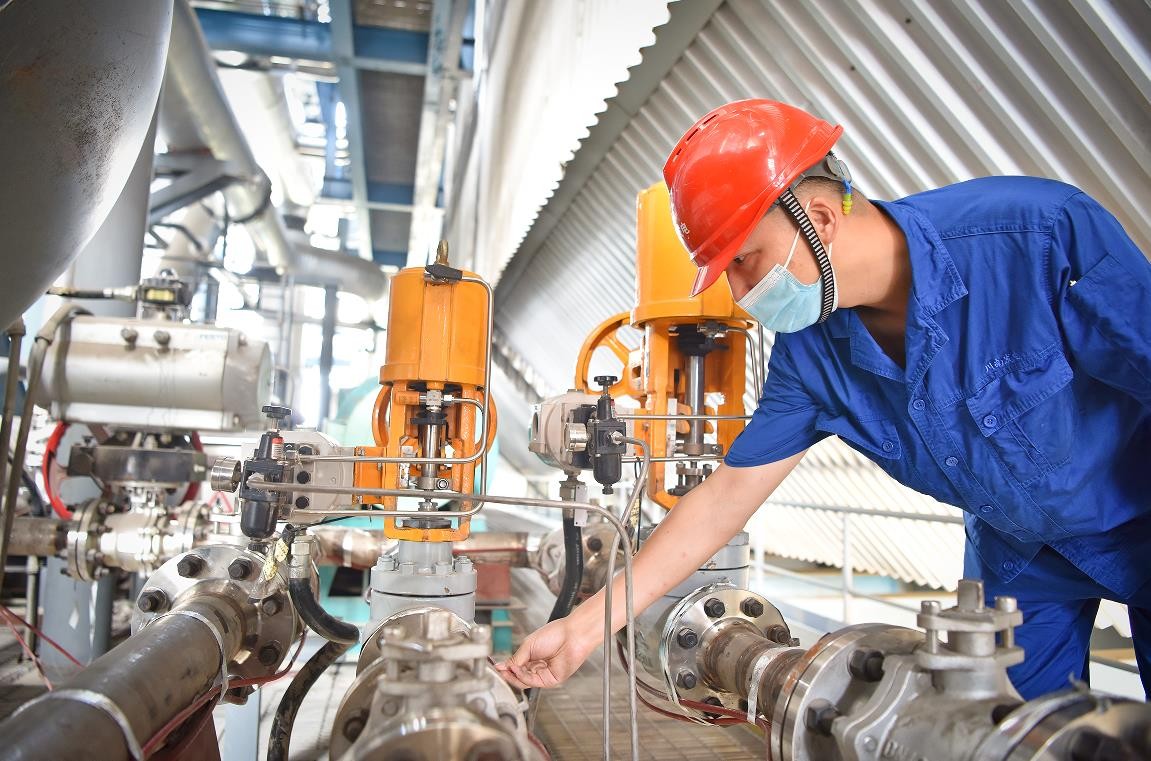

夏日的七月,驕陽似火,炎熱異常。但在公司1號機組檢修現場,有這樣一群人正在緊張有序地忙碌著。他們專業各不相同、崗位名稱各異,他們是檢修隊長、專責、工程師、檢修工……他們以專業的技術、高效的協作,不畏酷暑、不辭辛苦,全力以赴奮戰1號機組檢修。
7月7日,在公司全體檢修人員和外委檢修、維護單位人員的共同努力下,為期20天的1號機組停機檢修工作順利完工。7月8日5點48分,公司1號機組順利一次啟動并網成功,重新回到了迎峰度夏保供電的隊伍中,繼續守護電網安全可靠運行,守護廣大人民群眾“清涼”度夏。
據統計,本次1號機組檢修工作在短短的20天內共完成了鍋爐側受熱面檢修、循環水泵解體檢修、B凝泵電機檢修等30余個檢修項目。為確保1號機組停機檢修工作安全、優質、高效、按期完成,檢修前,公司結合當前疫情防控及電網調度要求,早安排、早準備,提前擬定了詳細的檢修方案和檢修計劃表,采購了相關檢修物資,做好了機組檢修各項準備工作。檢修期間,嚴把檢修“四關”,一是嚴把檢修疫情關,對外來檢修公司人員進行登記排查,提前檢查健康碼、行程卡、疫苗接種等情況,建立常態化疫情防控機制,杜絕疫情輸入的可能。二是嚴把檢修安全關,嚴抓檢修隊伍入廠前安全教育培訓;嚴格執行檢修“兩票三制”,確保安全措施、組織措施、技術措施落實到位;嚴格過程安全管控,檢修工作負責人、技術負責人、專職安全員根據各自崗位職責對檢修過程進行全過程、全方位安全監督。三是嚴把檢修質量關,根據機組修前“摸底”情況,明確檢修重點項目,細化、量化具體的檢修工作安排和檢修標準,標準化、規范化檢修,嚴格管控檢修質量。四是嚴把檢修工期關,按照制定的檢修節點計劃,對重要節點、重大操作、重點部位,實時跟蹤,采取日協調、日總結的工作措施,確保檢修工作按期完工,并順利通過驗收。
近日,高溫天氣持續,全省用電負荷不斷攀升,公司將繼續講政治、顧大局,按省委省政府、市委市政府和川投集團以及電網調度要求穩發滿發,為保障電網安全穩定運行和居民可靠用電貢獻川南發電力量。
